![]() |
![]() |
Exportação: |
![]() ![]() ![]() |
CPI020 |
m |
Estaca de deslocamento com ponteira. |
1.408,14MT |
||
Estaca de betão armado, de deslocamento com ponteira, diâmetro 35 cm, realizada com betão C25/30 (XC1(P); D12; S4; Cl 0,4) fabricado em central, e betonagem desde camião através de tubo Tremie, e aço A400 NR, quantidade 5,65 kg/m. |
Unitário |
Ud |
Descrição |
Rend. |
Preço unitário |
Importância |
mt07aco020m |
Ud |
Separador homologado para estacas. |
3,000 |
3,53 |
10,59 |
mt07aco040b |
kg |
Aço em varões nervurados, A400 NR, elaborado em oficina e colocado em obra, diâmetros vários. |
5,650 |
28,97 |
163,68 |
mt10haf020fAEe |
m³ |
Betão C25/30 (XC1(P); D12; S4; Cl 0,4), fabricado em central, segundo NP EN 206-1. |
0,110 |
4.239,37 |
466,33 |
mq03pii102a |
m |
Perfuração e colocação de materiais, com equipamento e maquinaria, para estaca de deslocamento com ponteira, de 35 cm de diâmetro. |
1,005 |
436,04 |
438,22 |
mq03pii010a |
Ud |
Transporte, colocação em obra e retirada de equipamento mecânico para perfuração de estaca de deslocamento com ponteira, limpeza e retirada de sobrantes. |
0,002 |
107.376,15 |
214,75 |
mo040 |
h |
Oficial de 1ª estruturista. |
0,463 |
60,84 |
28,17 |
mo083 |
h |
Ajudante de estruturista. |
0,463 |
40,13 |
18,58 |
% |
Meios auxiliares |
2,000 |
1.340,32 |
26,81 |
|
% |
Custos indirectos |
3,000 |
1.367,13 |
41,01 |
|
Custo de manutenção decenal: 28,16MT nos primeiros 10 anos. |
Total: |
1.408,14 |
Condições técnicas

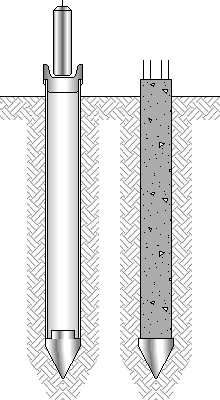

UNIDADE DE OBRA CPI020: ESTACA DE DESLOCAMENTO COM PONTEIRA. MEDIDAS PARA ASSEGURAR A COMPATIBILIDADE ENTRE OS DIFERENTES PRODUTOS, ELEMENTOS E SISTEMAS CONSTRUTIVOS QUE COMPÕEM A UNIDADE DE OBRA. Dependendo da agressividade e do nível freático do terreno, será escolhido o cimento adequado para a fabricação do betão, assim como a sua dosificação e permeabilidade e a espessura de recobrimento das armaduras. CARACTERÍSTICAS TÉCNICAS Formação de estaca de fundação de betão armado de 35 cm de diâmetro, para grupo de estacas. Executada por deslocamento de terras através de sistema mecânico de cravação de tubo moldador recuperável, provido no seu extremo inferior de uma ponteira metálica e posterior betonagem contínua em seco da estaca. Realizada com betão C25/30 (XC1(P); D12; S4; Cl 0,4) fabricado em central, e betonagem desde camião através de tubo Tremie, e aço A400 NR, com uma quantidade aproximada de 5,65 kg/m. Incluindo p/p de separadores, transporte, instalação, montagem e desmontagem de equipamento mecânico. CRITÉRIO DE MEDIÇÃO DE PROJECTO Comprimento medido segundo documentação gráfica de Projecto, desde a ponta até à face inferior do maciço de encabeçamento, incrementado em um metro pela formação do bolbo. CONDIÇÕES PRÉVIAS QUE DEVEM SER CUMPRIDAS ANTES DA EXECUÇÃO DAS UNIDADES DE OBRA DO SUPORTE. Deverá dispor-se da informação topográfica e geotécnica necessária, recolhida no correspondente estudo geotécnico do terreno realizado por um laboratório acreditado na área técnica correspondente, e que incluirá, entre outros dados: corte estratigráfico, cota do nível freático, grau de agressividade do terreno e características mecânicas do terreno, assim como a determinação da profundidade estimada para a fundação. Antes de deslocar à obra a máquina de estacas e as auxiliares, se verificará que cabem no lugar de trabalho e podem mover-se sem estorvos, de forma que se garanta a localização de cada estaca no sítio correcto, segundo a ordem de execução das estacas. DO EMPREITEIRO. Apresentará prova documental da capacidade técnica da empresa executante. PROCESSO DE EXECUÇÃO FASES DE EXECUÇÃO. Marcação da disposição e traçado dos eixos dos grupos de pilares. Cravação do tubo com ponteira no extremo. Colocação da armadura. Colocação em obra do betão. Extracção do tubo moldador simultaneamente com a compactação do betão. Limpeza e retirada de sobrantes. CONDIÇÕES DE FINALIZAÇÃO. O conjunto será monolítico e transmitirá correctamente as cargas ao terreno. CONSERVAÇÃO E MANUTENÇÃO. Será protegida a cabeça da estaca recém-betonada contra acções mecânicas e temperaturas inferiores a 3°C. CRITÉRIO DE MEDIÇÃO EM OBRA E CONDIÇÕES DE PAGAMENTO Medir-se-á o comprimento, verificado no terreno antes de betonar, da estaca realmente executada segundo especificações de Projecto, desde a ponta até à face inferior do maciço de encabeçamento, sem incluir o excesso de betão consumido sobre o volume teórico correspondente ao diâmetro nominal da estaca. |
Resíduos gerados
Código LER |
Resíduos gerados |
Peso (kg) |
Volume (l) |
17 04 05 |
Ferro e aço. |
0,533 |
0,254 |
17 01 01 |
Betão (betões, argamassas e pré-fabricados). |
2,177 |
1,451 |
Resíduos gerados: |
2,709 |
1,705 |
