Compactação dinâmica do terreno
AMC020 Compactação dinâmica do terreno

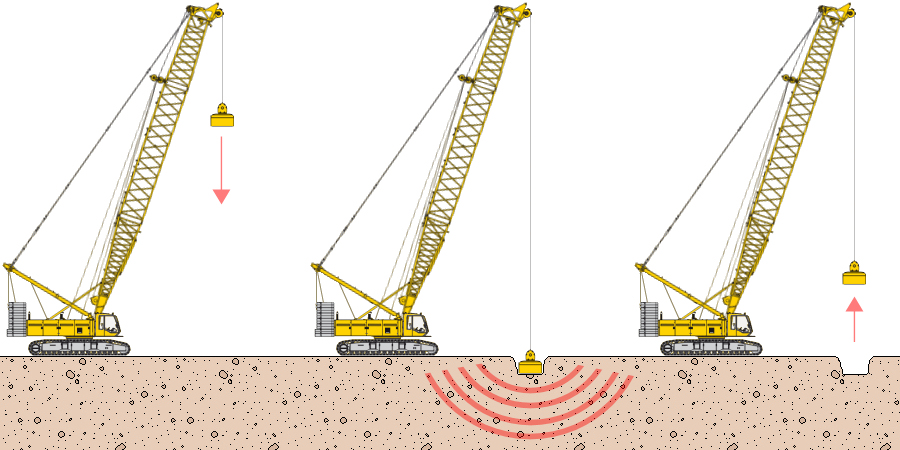

Compactação dinâmica do terreno, com uma energia por golpe entre 2000 e 2250 kN·m e uma energia especifica entre 2000 e 2250 kN·m/m², executada em quatro fases, segundo malha de impactos e tempo de demora entre fases sucessivas, com nivelamento da plataforma após cada uma das fases de compactação e controlo do processo através de equipamento de controlo de penetração dinâmica e assentamentos.

Energia por golpe (kN·m)
Energia específica (kN·m/m²)

Unitário

Ud

Descrição

Rend.

Preço unitário

Importância

mq02din020

h

Equipamento para compactação dinâmica, com martelo de impacto.

0,030

5.474,60

164,24

mq02din030

h

Equipamento de controlo da penetração dinâmica e dos assentamentos.

0,004

5.263,00

21,05

mq01mot020b

h

Motoniveladora de 147 kW, equipada com fresa.

0,002

3.564,89

7,13

mq02rov010i

h

Compactador monocilíndrico vibrante auto-propulsado, de 129 kW, de 16,2 t, largura de trabalho 213,4 cm.

0,003

2.495,14

7,49

mo020

h

Oficial de 1ª construção.

0,056

134,36

7,52

mo113

h

Operário não qualificado construção.

0,016

96,77

1,55

mo112

h

Operário especializado construção.

0,049

98,35

4,82



%

Custos directos complementares

2,000

213,80

4,28



Total:

218,08



UNIDADE DE OBRA AMC020: COMPACTAÇÃO DINÂMICA DO TERRENO.


CARACTERÍSTICAS TÉCNICAS

Compactação dinâmica do terreno, com uma energia por golpe entre 2000 e 2250 kN·m e uma energia especifica entre 2000 e 2250 kN·m/m², executada em quatro fases, segundo malha de impactos e tempo de demora entre fases sucessivas, com nivelamento da plataforma após cada uma das fases de compactação e controlo do processo através de equipamento de controlo de penetração dinâmica e assentamentos.



CRITÉRIO DE MEDIÇÃO DE PROJECTO

Superfície medida em projecção horizontal, segundo documentação gráfica de Projecto.



CONDIÇÕES PRÉVIAS QUE DEVEM SER CUMPRIDAS ANTES DA EXECUÇÃO DAS UNIDADES DE OBRA


DO SUPORTE.

Será verificado que o acesso à obra é o adequado e se dispõem da correspondente plataforma de trabalho.



PROCESSO DE EXECUÇÃO


FASES DE EXECUÇÃO.

Compactação e nivelamento do terreno. Realização de ensaios de controlo.


CONDIÇÕES DE FINALIZAÇÃO.

Remoção completa do equipamento utilizado.



CRITÉRIO DE MEDIÇÃO EM OBRA E CONDIÇÕES DE PAGAMENTO

Medir-se-á, em projecção horizontal, a superfície realmente executada segundo especificações de Projecto.
